贵阳防水公司﹕楼房屋顶防水施工方案
贵阳宏峰防水提示您﹕屋面防水施工要按照正规施工程序进行施工
一、施工顺序:

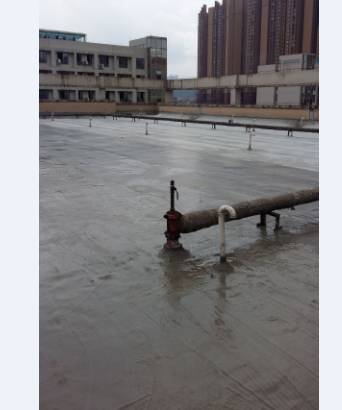

先将需施工的屋顶老化防水层消灭,屋顶外观清扫干净。再做
下层处理:
需30厚1:3水泥砂浆找平层 2%坡度放样分隔缝、沿沟位置、屋面出气洞,SGF珍珠岩板找坡铺贴,1:1水泥砂浆沟缝(包括分格缝油膏)细部处理,清洁、珍爱屋面至竣工。
对沿沟、雨水口、女儿墙、穿墙管等节点部位先辈行增强处理,沿沟、檐沟纵向坡度不宜小于1%,沟底水落差不得超过200mm,其他紧张细部处理应采用软处理,油膏密封。
二、屋面防水找平层技术要求
1.结实性要求
找平层介于防水层和结构层之间,它要承受风、雨、雪等屋面设计荷载,又要传递防水层的施工荷重,故须具有肯定的强度和硬度。本工程设计要求采用1:3水泥砂浆做成找平层,施工中应严酷控制水灰比,适度掌握稠度、含水量等。
2.平整度要求
防水层对于找平层的平整要求是用2m的长靠尺检验,平面间隙不超过3mm,保持外观平整、厚度同等是防止屋面积水、消灭渗漏的紧张措施之一,所以说不能在找平层埋管。
3.干燥性要求
下层含水率以不超过6%为宜,若含水量不吻合要求,对防水层的施工质量影响很大,轻者起隔离作用,破坏粘结,重者造成空鼓开裂,破坏防水结果,因此为确保防水结果,对下层含水率必须进行有用控制。除用仪器测定外,现场可采用简易方法检验,例如用圆钉尖划痕,当划速快有坚硬感,线槽又浅,线痕呈白色时,透露表现吻合干燥要求。
4.洁净度要求
防水层施工前下层必须保持清洁,清扫后存在于缝隙、阴角处的尘埃用压缩空气吹净。油垢污染、焊渍、毛刷、锈斑则应洗刷砂磨干净,只有保持外观法净,才能保证防水涂料有用地渗透到水泥砂浆内部,增强防水涂料和下层粘接,进步防水能力。
5.防水坡度设计要求:
精确的排水坡度和坡向必须在下层上显明给出,无论是结构找坡照旧建筑找坡,在找平层上透露表现的都应是设计坡度。在统一个屋面上,女儿墙边每个落水口的标高都应按屋面坡度线设置,其下口边不得高出找平层面。天沟、雨水口安装要低于外观20mm,在基四周半径100mm范围内保持明显漏斗状水坡,使流水加快,以免发生排水倒流和水口堵塞不畅征象。
6.细部做法要求
因为温度应力引起双向变形,在屋面阴阳角处防水卷材皱折、断裂,因此在找平层的垂直面和水平面交接处要做成半径100—150mm的圆弧线。如女儿墙脚、泛水边、反梁底、斜沟、压顶、屋脊的阳角处也要做成小圆角,以知足受力要求,穿过屋面的管道应在做找平层前悉数安装完毕,精确固定位置后,再细心地用水泥砂浆和胶泥沿管周围分层抹实,并在管道周边隆起20mm向周围低下,经试水合格方可做防水层。
7.找平层裂缝的对策
用20—30mm厚水泥砂浆或细石混凝土做找平层的屋面,外观系数很大,在温湿度转变引起的内应力作用下,胀缩征象显明,会导致找平层空鼓、裂缝影响防水结果。这种裂缝虽难以避免,但应设法控制其宽度和分布区域,把危害降到最低限度,为此做找平层时一样平常采用沿轴线位置或预制板头、板边设置20mm宽分格缝的措施,缝距一样平常为4—6m,每块面积不超过36m2为宜,缝边顺直齐平,缝内用胶泥或油膏嵌填。
三、屋面防水层施工要点
1.卷材防水层施工工艺要点
①雨天严禁进行卷材施工,五级风以上不得施工,气温低于0℃时不宜施工,施工中途下雨应做好已铺卷材周围的防护工作,夏日施工时应避免在高温烈日下施工。
②卷材铺贴时应避免过分拉紧和皱折,下层与卷材间排气要充分,向横向两侧排气,不许可有翘边。
③为保证卷材搭接宽度和铺贴顺直,应严酷按照下层所弹标线进行铺贴,搭接上基层相邻两幅卷材应错开,搭接宽度50mm.
